BOM是什么?BOM没管对,利润就白赚了!90%的老板忽略了这隐形杀手
在制造业的江湖里,流传着这样一句扎心的话:“设计画得再好,BOM不准也是白搭;订单接得再多,BOM乱了利润全垮。”
很多老板和高管都有这样的困惑:明明销售额在涨,工厂也在满负荷运转,为什么年底一算账,利润却薄如蝉翼,甚至还在亏损?查来查去,问题往往不出在销售端,也不出在生产效率上,而是出在了一个看似不起眼、实则致命的“底层数据”上——BOM(物料清单)。
今天,我们就来深度拆解:BOM到底是什么?为什么它被称为制造业的“利润杀手”或“盈利引擎”?企业又该如何管好这张“命单”?

01 BOM是什么?先把底层逻辑搞清楚
很多人以为,BOM就是一张“配料表”,像做菜一样,把需要的螺丝、钢板、芯片列出来就行了。
大错特错!
BOM (Bill of Materials),全称物料清单,它是制造企业的核心数据基石。它不仅仅是一张列表,它是连接销售、研发、采购、生产、仓储和财务的中枢神经。
– 对研发来说,它是设计的成果输出;
– 对采购来说,它是买什么的依据;
– 对生产来说,它是怎么装的指令;
– 对财务来说,它是算成本的标尺。
如果源头的水浑了,整条河的水都不可能清。 BOM一旦出错,后续所有环节都会产生“蝴蝶效应”。
02 三种BOM,三个角色:搞不懂EBOM、PBOM、MBOM,你的利润正在“裸奔”!
在制造业的数字化转型中,BOM(物料清单)常被称为企业的“基因代码”。但很多老板和高管都有一个误区:认为BOM只有一张表。
事实是,如果全公司只用一张BOM打天下,那绝对是灾难的开始。研发看的是结构,计划看的是时间,车间看的是工序。这三个维度截然不同,强行合一,必然导致数据打架、库存积压、生产混乱。
三种BOM,三个角色,各司其职。只有理清工程BOM (EBOM)、计划BOM (PBOM) 和 制造BOM (MBOM) 的边界与协同,企业才能真正堵住利润漏洞。
今天,我们就用一张表和三个生动的比喻,彻底拆解这三种BOM到底在解决什么问题。

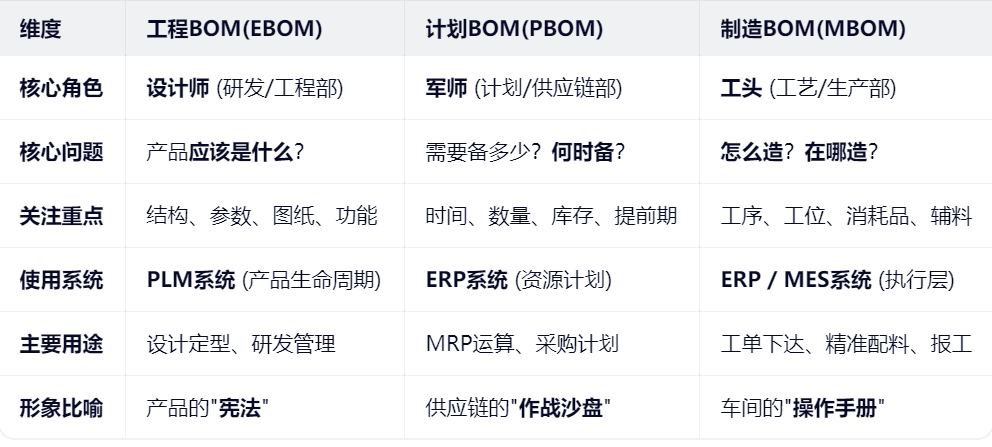

一张图看懂:三种BOM的核心差异
在进入细节之前,我们先通过这张对比表,快速建立全局认知:

1)第一种BOM:EBOM(设计物料清单)
👤 主导角色:研发/设计工程师 (R&D)
🎯 核心使命:定义“产品是什么”
EBOM (Engineering Bill of Materials) 是产品的“出生证明”。它完全基于设计图纸,反映了产品的功能结构。
① 它长什么样?
关注的是设计意图。比如:一个电机总成,在EBOM里可能就是一个整体件。
包含所有构成产品功能的零部件、原材料。
不包含:包装材料、生产辅料(如胶水、润滑油)、工装夹具等。
② 研发的职责:
确保设计结构的完整性、功能性。
定义零部件的技术参数、材质、版本。
红线:研发只对“设计对不对”负责,不对“好不好装”或“怎么装”负全责(那是工艺的事)。
❌ 常见误区:研发直接把EBOM扔给采购去买车,结果采购买回来一堆零件,车间发现少买了螺丝和胶水,因为EBOM里压根没写!
2)第二种BOM:PBOM(工艺物料清单)
👤 主导角色:工艺/制造工程师 (PE/ME)
🎯 核心使命:定义“产品怎么造”
PBOM (Process Bill of Materials) 是连接设计与制造的“桥梁”。它是工艺人员在EBOM的基础上,结合工厂实际生产能力转化而来的。
① 它长什么样?
关注的是装配顺序和工艺流程。
增加了:EBOM里没有的辅料(胶水、油漆)、耗材、包装材料。
重组了:可能会把EBOM里的一个“虚拟组件”拆解成多个工序步骤,或者将多个小零件合并为一个“配送单元”。
关联了具体的工艺路线(Routing),明确哪个零件在哪台设备上加工。
② 工艺的职责:
将设计语言翻译成制造语言。
优化装配顺序,减少搬运和等待。
关键点:工艺必须有权在EBOM基础上进行“增值”修改,但不能随意改变产品的核心设计结构(若需改动,必须走工程变更流程)。
✅ 价值点:有了PBOM,仓库才知道除了买零件,还得买胶水;产线才知道先装螺丝还是先盖盖子。
3)第三种BOM:MBOM(制造物料清单)
👤 主导角色:生产计划/车间管理 (PMC/Production)
🎯 核心使命:定义“现场怎么干”
MBOM (Manufacturing Bill of Materials) 是真正指导现场作业和ERP系统运行的“作战地图”。它通常直接来源于PBOM,但在某些复杂企业中,会根据具体的产线布局做进一步细化。
① 它长什么样?
关注的是执行与成本。
完全匹配工单(Work Order)的结构。
明确了物料在特定产线、特定班组的消耗定额。
是财务核算成本的直接依据(标准成本卷算)。
② 生产/计划的职责:
依据MBOM进行物料需求计划(MRP)运算,确保不缺料。
指导车间领料、投料、报工。
底线:严禁车间私自“口头变更”MBOM。任何现场替代料的使用,必须反向更新到系统中,保证账实相符。
💡 真相:很多企业的库存不准,就是因为车间实际用的(MBOM执行层)和系统里记录的(PBOM/EBOM)对不上,形成了“两张皮”。
03 BOM没管对,利润是如何被“吃”掉的?
既然BOM这么核心,为什么说它没管对,利润就白赚了?我们来看看常见的“BOM利润黑洞”:
1)多算料:采购回来的都是“废料”
假设你的产品需要一种特殊的螺丝,实际用量只需要1000个,但BOM里的标准用量写成了1050个(多算了5%损耗)。
结果:采购按BOM买回了1050个。生产线每次多领50个,一年下来,仓库里堆满了这种用不掉的螺丝。你以为你赚了销售额,其实利润全变成了仓库里生锈的库存。
2)少算料:生产线“断炊”紧急采购
反过来,如果BOM里漏了一个垫片,或者用量算少了。
结果:生产到一半发现没料了,为了不违约,只能派车去市场上高价现货采购。原本几分钱的垫片,加上加急运费、停产损失,成本瞬间翻了几倍。这就是典型的“利润还没到手,就被物流吃掉了”。
3)版本混乱:做出来的东西卖不掉
这是制造业最惨的悲剧。
场景:客户下了新款订单,技术部连夜改图,更新了BOM(V2.0版本)。但通知不到位,采购还在按老版本(V1.0)买料,仓库按老版本发料,车间按老版本做了一堆老款产品。
结果:客户不要老款,这批货只能打折处理或直接报废。销售额是有了,但利润在这一刻归零。
4)财务算不清成本:报完价就亏钱
财务部核算成本,依据的就是BOM表。
场景:如果BOM不准,实际生产用了5个零件,BOM上只写了4个。
结果:财务核算出来的成本是10元,老板按15元报价,觉得赚了5元。实际上成本是12元,只赚了3元。如果量大,或者遇到苛刻的客户砍价,这就变成了卖一单亏一单的“虚假繁荣”。
这四类问题叠加,往往就是管理层感受到的:订单越来越多,利润越来越薄,中间的差额全被”管理漏洞”吃掉了。
04 三张BOM如何高效协同运转
想要三张BOM跑得顺,必须建立一套从设计源头到生产尾端的单向数据流机制。核心在于:EBOM是基准,PBOM是桥梁,MBOM是执行。
第一步:设计源头做“减法”,EBOM要“干净”
很多研发人员喜欢在EBOM里体现工艺思想,比如在图纸上写“暂存区”、“毛坯件”。
1)协同要点:EBOM应该只反映产品的设计结构。尽量标准化,减少生僻件、定制件。一个干净的EBOM,是后续所有BOM的基础。
2)工具:研发必须基于PLM/PDM系统搭建EBOM,确保数据源头的唯一性。
第二步:工艺中间做“加法”,PBOM要“落地”
这是协同中最关键的一环。PBOM是EBOM到MBOM的转换器。
1)协同要点:
– 拆分与合并:将设计上的零件拆分成适合工序的步骤。引入虚拟件概念(如“底盘总成”),简化生产计划和领料单。
– 资源定义:在PBOM中明确每个工序需要的工装、模具。
– 数据回写:如果EBOM中存在无法加工或采购成本过高的设计,工艺部门必须强制反馈给研发,驱动EBOM修改,而不是自己偷偷在PBOM里改。
– 原则:凡是PBOM能解决的工艺问题,绝不返工改设计;凡是需要改设计的,必须走ECN流程通知到EBOM。
第三步:制造执行做“细分”,MBOM要“实时”
MBOM直接指导生产,必须包含最细粒度的执行信息。
协同要点:
– 辅料全纳入:将EBOM/PBOM里没有的辅料、耗材、包装物,全部在MBOM中补充完整。
– 损耗率动态调整:MBOM中的用量应该是“理论值+工艺损耗”。这个损耗率要根据车间实际良品率定期调整,不能一个损耗率用三年。
– 状态同步:MBOM必须与ERP/MES系统打通。当生产订单下达时,MBOM自动生成领料单,推送到仓库PDA上,实现精准发料。
05 用好ERP,让BOM从靠人记到靠系统管
很多中小企业管BOM就靠三样:Excel、微信群、老师傅的脑子。
结果呢?研发改了BOM,没通知采购;采购下了单,发现是旧版本;生产快完活了,仓库还有一堆料没用上。每个环节都在“靠人记”,每个环节都在出错。
ERP(企业资源计划系统)就是来解决这个问题的。
它不是把Excel搬到电脑里,而是建立一套联动机制:
研发在系统里改EBOM,MBOM自动同步更新,采购BBOM实时刷新。谁改了、改了什么、什么时候改的,系统留痕,一目了然。
生产报工消耗物料,系统自动扣减库存。当库存低于安全线,自动生成采购预警。不再靠仓管员“看着办”。
月底算成本,系统直接抓取BOM用量和实际消耗对比。哪个环节损耗超标,哪个物料频繁呆滞,数据说话,不用猜。
用好ERP,BOM就不是躺在文件夹里的表格,而是流淌在业务里的血液。
从“人找事”变成“事找人”,从“靠经验”变成“靠数据”。
作为管理层需要想清楚一个问题:你现在的BOM管理方式,能支撑公司接下来3年的规模增长吗?你的企业还在混淆这三种BOM,或者依靠人工在Excel里修修补补,那么请记住:你损失的不仅仅是效率,更是真金白银的利润。
BOM管好了,利润自然就锁住了。
如果答案不确定,那可能是时候认真评估一套系统化的BOM管理方案了。
